隨著今冬供熱期的逐漸臨近,甘谷縣城市集中供熱中心加緊推進供熱各項準備工作,確保居民按時采暖。
在康莊路換熱站建設工程施工現場,施工人員正在對管道進行改造焊接。公司負責人介紹說,該工程自8月15日動工,截至目前換熱站主體工程已完工,主管網已基本完工,正在進行設備安裝調試工作。這個基站建成后將解決西環路及康莊路片區群眾的供暖問題。

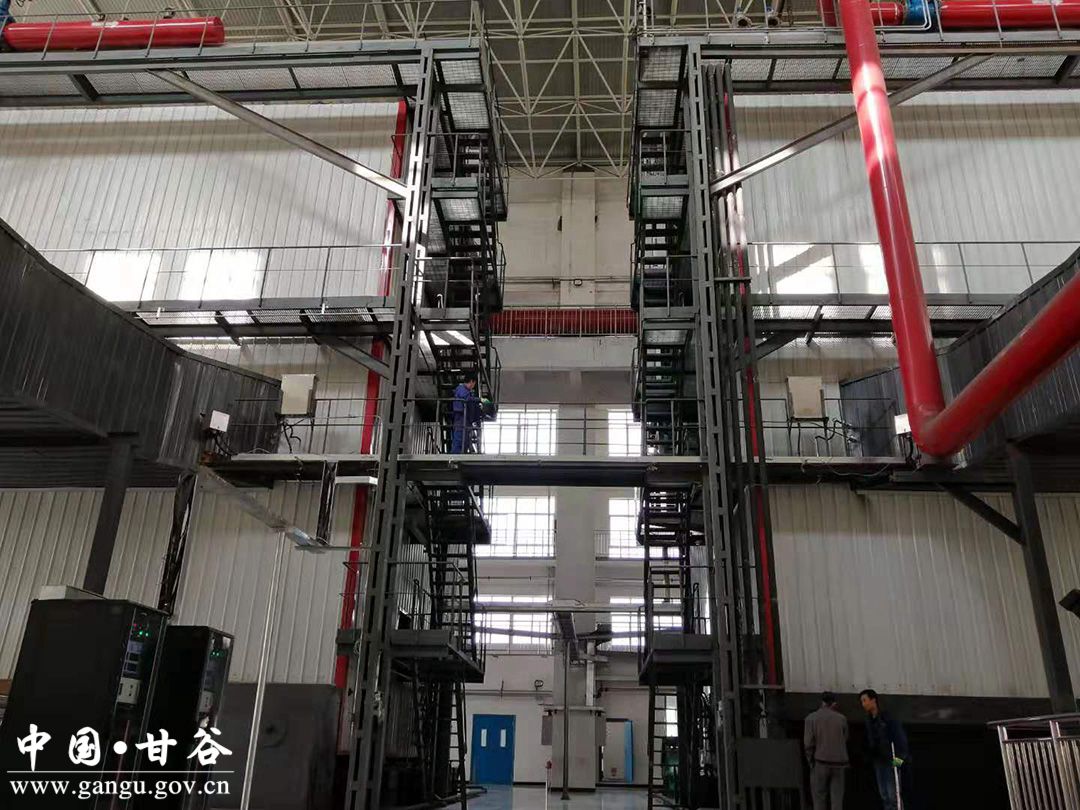

在甘谷縣城市集中供熱中心熱源廠,連日來,工作人員對熱源廠的鍋爐運行系統進行檢修和試運行,并從20號開始進行對一網注水的工作,為即將到來的供暖季打好基礎。
甘谷縣城市集中供熱中心技術員武軍告訴記者,截止目前鍋爐已經注入水量600多方,各個換熱站的工作都在緊鑼密鼓地進行,接下來將對環保脫硫脫硝運行系統進行檢修調試,預計到本月28號對整個熱系統進行聯調聯試,11月1號開始點火供暖。
(天水在線編輯:馬文潔) |
